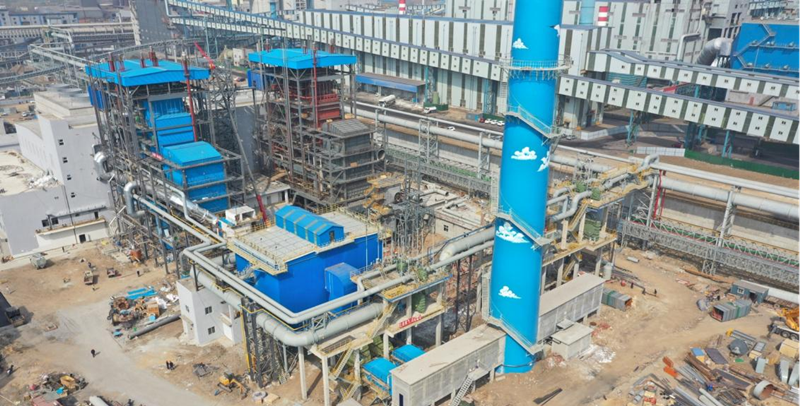

3月13日,随着断路器合闸,由公司总承包的山钢首套燃煤气双超发电机组——莱芜分公司新旧动能转换2x70MW富余煤气资源综合利用发电项目1号机组一次性成功并网发电。公司董事长魏新民、副总经理林积生出席并网发电仪式。
该项目2021年12月12日,1号锅炉正式点火烘炉。2022年1月6日,汽轮机蒸汽管道吹扫合格。2月28日,汽机发电机组一次冲转成功。3月10日,系统完成反送电,正式具备了并网发电条件。3月13日并网发电成功。这是公司首次总承包建设、也是山钢集团首套燃煤气双超发电系统。
在现场项目部的精心策划、统筹安排下,经过无数个日日夜夜的艰苦奋斗。项目部全体成员,齐心协力、顽强应对种种困难,精心组织协调各参建单位,坚持双八例会和一日两会制度,查问题、列清单、强督导、严考核,自2021年3月份破土动工以来,努力克服工期紧、任务重、技术标准高、涉及工艺门类多、雨季长、疫情、施工力量不足等一系列困难,鏖战数月,最终一次性顺利的完成了烘炉、冲转和并网的工作。
2020年,为了响应国家“节能减排”号召,充分利用剩余高炉、转炉、焦炉煤气,莱芜分公司新旧动能转换Ⅰ期项目规划建设2套70MW 超高温超高压一次再热纯凝汽式汽轮发电系统,设计产能均为220t/h,主蒸汽温度为576℃,主蒸汽压力为13.7MPa。该项目采用单缸双超汽轮机发电设备,配套前后墙燃烧的双超锅炉,囊括了当前国内同参数煤气发电机组所具备的先进技术,能够显著提高煤气利用率进而提高机组发电效率。该项目的投运,将为山钢股份莱芜分公司实现富余煤气最大利用化、绿色化、智能化、低碳化提供强有力的技术支撑。
